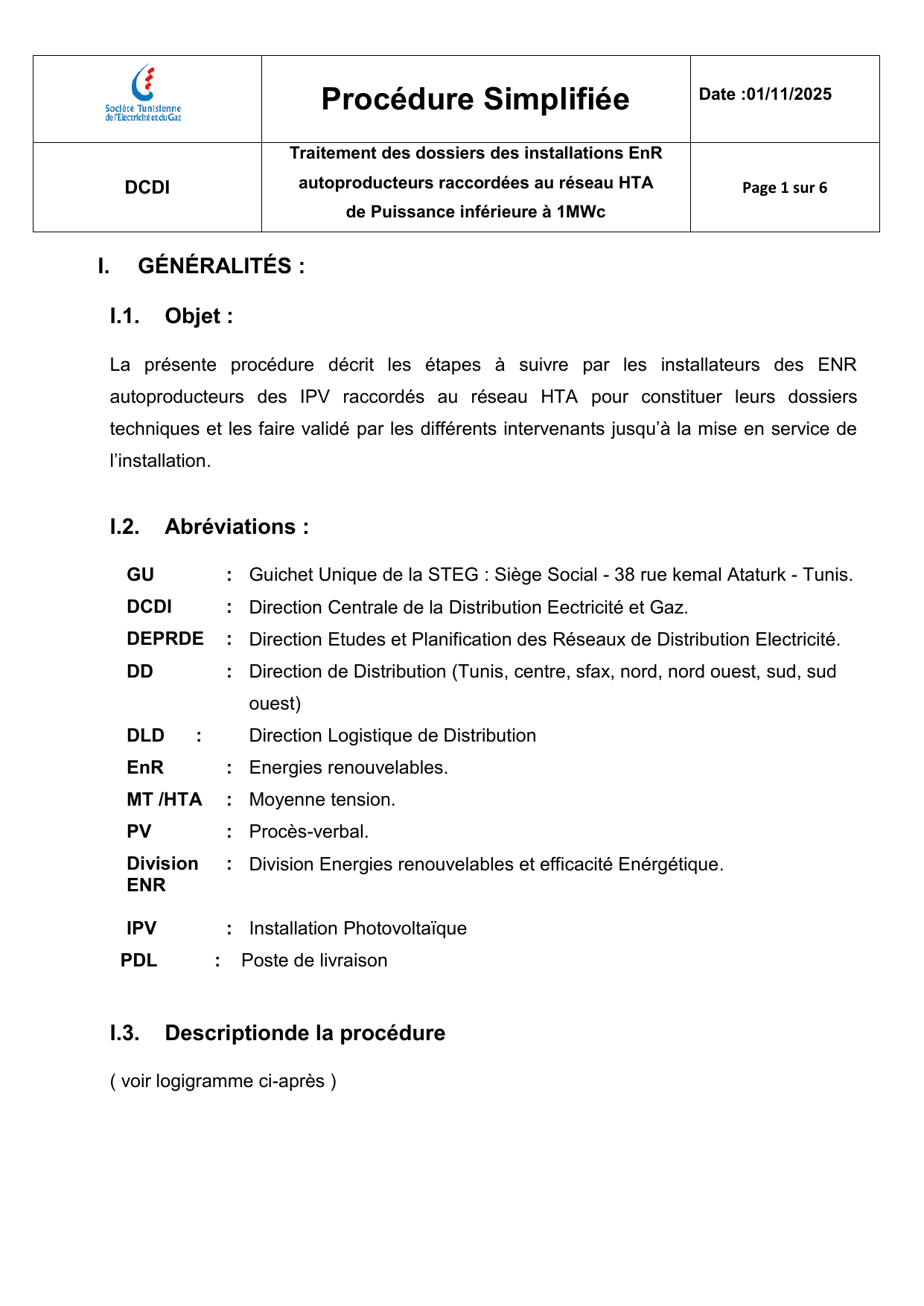

La DD élabore la réponse suite à la vérification et la transmet au Client et à la
DEPRDE pour information et assistance.
Dans le cas de la puissance supérieure ou égale à 250 kWc (P>=250 kWc), La
commission composée par (La DEPRDE, La Division ENR de la DD concerné, le
District concerné, la DCRTE et la DLD) procèdent à la vérification de la
conformité de l'installation au Référentiel technique IPV-BT, au cahier des
charges IPV-HT&MT et aux normes en vigueur.
Un procés verbal sera élaboré en séance tenante.
La DD élabore la réponse suite à la vérification et la transmet au Client et à la
DEPRDE pour information et assistance.
Quelle que soit la puissance de l’installation photovoltaïque (IPV), si le client
joint à son dossier une attestation de conformité livré par un bureau de
contrôle agrée couvrant la partie DC et AC jusqu’à la limite de son TGBT,
la STEG acceptera ladite attestation et ne procédera à aucune vérification de
l’IPV.
La STEG effectuera uniquement la vérification de la partie AC, depuis le
TGBT jusqu’au compteur et au poste de livraison.
Une fois le dossier est approuvé, la DD transmettra au District concerné la
lettre d’approbation et le "Contrat de transport et d’achat par La STEG de
l’excédent de l’énergie électrique produite…" rempli par les données
nécessaires relatives de l’ipv dans un délai de 15 jours.
Le gestionnaire MT du District remet au demandeur le « Contrat de transport
et d’achat par La STEG de l’excédent de l’énergie électrique produite… » pour
signature et enregistrement.
